Um orçamento pode ser definido como uma estimativa dos gastos necessários para a realização de um projeto, de acordo com um plano de execução previamente estabelecido.

Com relação a esse assunto, julgue os seguintes itens.

De acordo com o volume de produção, os custos de um produto podem ser classificados como custos fixos, custos variáveis, custos semivariáveis e custos totais.

Um orçamento pode ser definido como uma estimativa dos gastos necessários para a realização de um projeto, de acordo com um plano de execução previamente estabelecido.

Com relação a esse assunto, julgue os seguintes itens.

O controle de materiais é realizado por meio da comparação entre a quantidade dos diversos tipos de material previstos nos cronogramas de materiais e a quantidade consumida na execução das diferentes atividades.

Antes do início de uma obra, é importante o planejamento detalhado dos serviços a serem realizados em todas as fases de execução do projeto e o custo de cada fase da obra. O resultado desse planejamento é o cronograma da obra, cujo escopo contempla o cronograma físico-financeiro.

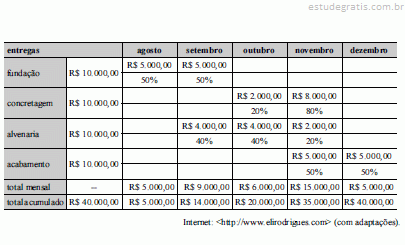

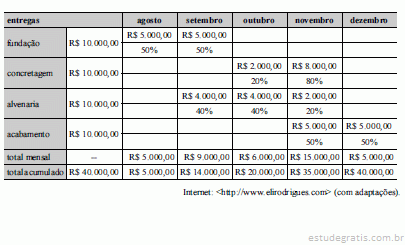

Acerca desse assunto e considerando a tabela apresentada, julgue os itens que se seguem.

Em outubro, o desembolso financeiro atingirá o patamar de 50% de todo o cronograma.

Antes do início de uma obra, é importante o planejamento detalhado dos serviços a serem realizados em todas as fases de execução do projeto e o custo de cada fase da obra. O resultado desse planejamento é o cronograma da obra, cujo escopo contempla o cronograma físico-financeiro.

Acerca desse assunto e considerando a tabela apresentada, julgue os itens que se seguem.

A elaboração de um cronograma físico-financeiro realista exige a participação de várias pessoas diretamente envolvidas com a obra, tais como proprietário, engenheiro, mestre de obras, orçamentistas e compradores.

Antes do início de uma obra, é importante o planejamento detalhado dos serviços a serem realizados em todas as fases de execução do projeto e o custo de cada fase da obra. O resultado desse planejamento é o cronograma da obra, cujo escopo contempla o cronograma físico-financeiro.

Acerca desse assunto e considerando a tabela apresentada, julgue os itens que se seguem.

A metade do valor a ser pago pelo serviço de acabamento será efetuada se 10% do serviço de concretagem for executado e entregue.
