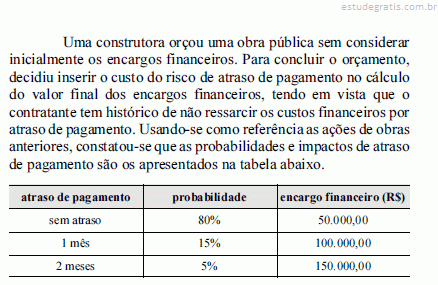

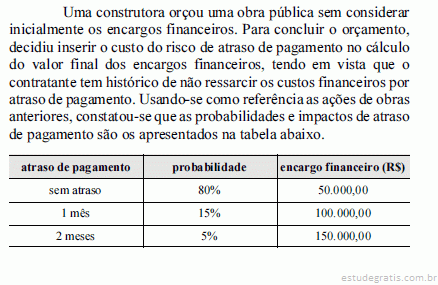

Tendo como referência essas informações, julgue os próximos itens.

Desconsiderando-se o risco de atraso de pagamento, o encargo financeiro a ser inserido no orçamento é de R$ 40.000,00.



Tendo como referência essas informações, julgue os próximos itens.

A legislação atual limita em 1% os custos de encargos financeiros por atraso de pagamento.



Tendo como referência essas informações, julgue os próximos itens.

Considerando-se o risco de atraso de pagamento, o valor esperado para o encargo financeiro é menor que R$ 150.000,00.

No final do quarto mês de execução de uma obra orçada em R$ 400.000,00, com duração prevista para dez meses, foram verificados os seguintes valores no relatório de desempenho: valor planejado = R$ 90.000,00; valor agregado = R$ 95.000,00; custo real = R$ 90.000,00.

A partir dessas informações, julgue os itens subsecutivos, de acordo com a metodologia de análise de valor agregado.

A obra está atrasada desde o seu início.

No final do quarto mês de execução de uma obra orçada em R$ 400.000,00, com duração prevista para dez meses, foram verificados os seguintes valores no relatório de desempenho: valor planejado = R$ 90.000,00; valor agregado = R$ 95.000,00; custo real = R$ 90.000,00.

A partir dessas informações, julgue os itens subsecutivos, de acordo com a metodologia de análise de valor agregado.

Para a obtenção da tendência do desempenho de prazo e custo, são necessários as informações dos meses anteriores e os valores planejados até o final da obra.
