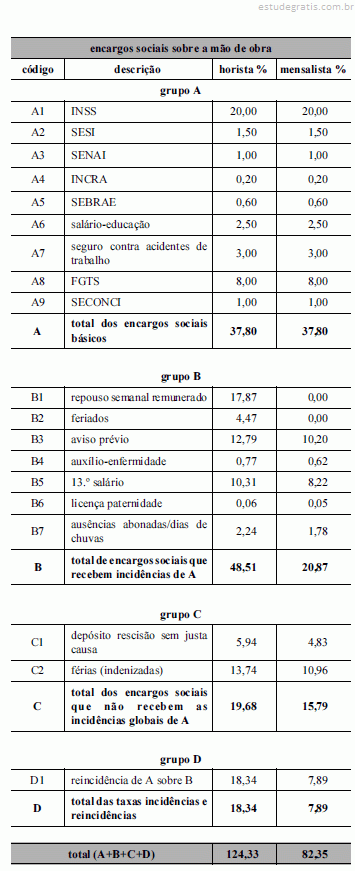

Em auditoria interna para averiguar possíveis irregularidades na elaboração do orçamento para licitação de uma obra pública em determinado órgão público, foi observado, entre outros assuntos, que algumas fichas de composição de custos unitários de serviço apresentavam encargos sociais que incidiam sobre a mão de obra horista e outras, sobre a mão de obra mensalista. A partir dos documentos levantados, os auditores elaboraram a seguinte tabela de encargos sociais.

 Com base nas informações da tabela precedente e considerando os aspectos técnicos da elaboração de orçamento de obras públicas, julgue os seguintes itens.

No cálculo da mão de obra mensalista apresentado na tabela, os encargos sociais do repouso semanal são contabilizados como iguais a zero porque já estão incluídos no salário mensal do trabalhador.

Em auditoria interna para averiguar possíveis irregularidades na elaboração do orçamento para licitação de uma obra pública em determinado órgão público, foi observado, entre outros assuntos, que algumas fichas de composição de custos unitários de serviço apresentavam encargos sociais que incidiam sobre a mão de obra horista e outras, sobre a mão de obra mensalista. A partir dos documentos levantados, os auditores elaboraram a seguinte tabela de encargos sociais.

 Com base nas informações da tabela precedente e considerando os aspectos técnicos da elaboração de orçamento de obras públicas, julgue os seguintes itens.

Os valores dos encargos sociais relativos às férias deveriam ser os mesmos tanto para a mão de obra horista quanto para a mão de obra mensalista.

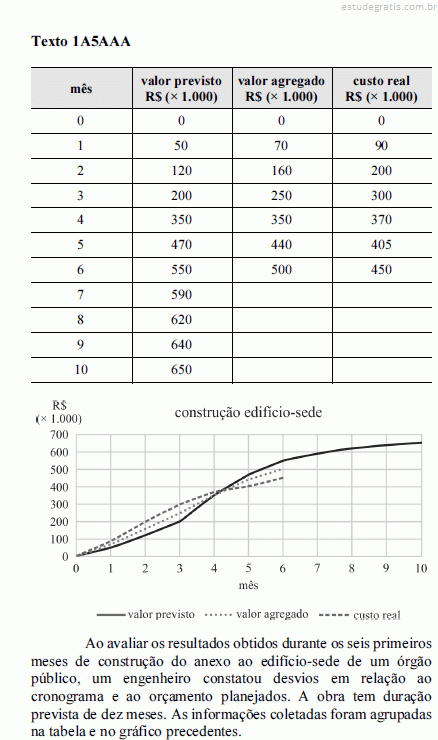

Ainda com relação ao texto 1A5AAA e a data de status referente ao 6.º mês, assinale a opção que apresenta corretamente o valor (em reais) estimado necessário para terminar a construção, considerando o mesmo desempenho econômico obtido até a data de status.

Para se instalar em determinado local ainda sem urbanização, uma indústria estima que sua planta industrial demande uma vazão de 5 m3/s para o processo. Visando realizar o estudo de disponibilidade hídrica, para verificar se haverá água suficiente para o empreendimento, os técnicos da indústria elaboraram uma curva que indica a porcentagem de tempo em que determinado valor de vazão foi igualado ou ultrapassado durante o período de observação.

Nessa situação hipotética, a curva elaborada pelos técnicos é denominada

No que se refere ao controle de materiais em uma situação de um projeto que prevê uma estrutura de pavimento composta por revestimento em concreto betuminoso usinado a quente com polímero, base em solo-cimento e sub-base em solo estabilizado granulometricamente, assinale a opção correta.
