Uma obra pública, contratada por R$ 300.000, com prazo de execução de três meses, foi executada conforme a planilha a seguir, que apresenta, em reais, as medições mensais planejadas de acordo com o contrato assinado, com as medições mensais realizadas conforme o executado e de acordo com as despesas mensais da contratada para a realização da obra segundo a apropriação de custos. mês

 Considerando as informações apresentadas na situação hipotética precedente, julgue os itens seguintes.

As despesas elevadas no início da obra justificam necessariamente uma dilação de prazo contratual.

Uma obra pública, contratada por R$ 300.000, com prazo de execução de três meses, foi executada conforme a planilha a seguir, que apresenta, em reais, as medições mensais planejadas de acordo com o contrato assinado, com as medições mensais realizadas conforme o executado e de acordo com as despesas mensais da contratada para a realização da obra segundo a apropriação de custos. mês

 Considerando as informações apresentadas na situação hipotética precedente, julgue os itens seguintes.

As distorções entre as medições e as despesas realizadas são indícios de manipulação de orçamento apresentado nas planilhas de orçamento da obra.

Uma obra pública, contratada por R$ 300.000, com prazo de execução de três meses, foi executada conforme a planilha a seguir, que apresenta, em reais, as medições mensais planejadas de acordo com o contrato assinado, com as medições mensais realizadas conforme o executado e de acordo com as despesas mensais da contratada para a realização da obra segundo a apropriação de custos. mês

 Considerando as informações apresentadas na situação hipotética precedente, julgue os itens seguintes.

Apesar de a contratada obter um lucro contábil ao final da obra, a confirmação da viabilidade econômica do empreendimento depende do custo do capital aplicado.

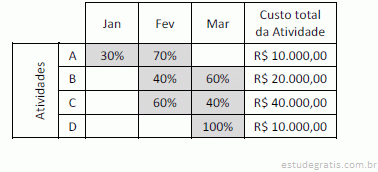

O cronograma físico-financeiro de uma obra com três meses de duração é apresentado a seguir, com os valores percentuais das atividades para cada etapa, e com os custos de cada atividade.

Ao final de fevereiro, o desembolso acumulado para execução da obra será de aproximadamente

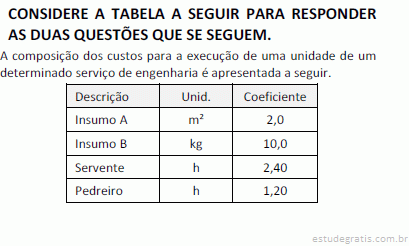

Empregando 2 pedreiros e 4 serventes em um regime de oito horas de trabalho diário e 44 horas de trabalho semanais, assinale a opção que indica quantos dias corridos serão necessários para executar 250 unidades do serviço, começando em uma segunda-feira e desconsiderando os feriados.
