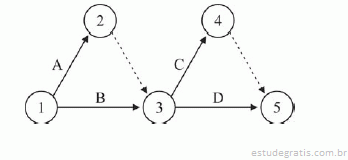

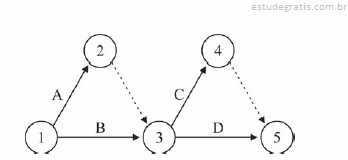

Considerando que a figura acima representa a rede PERT-CPM de um projeto cujas atividades A, B, C e D tenham duração igual a cinco dias, julgue os itens a seguir.

A duração desse projeto é de 20 dias.

Considerando que a figura acima representa a rede PERT-CPM de um projeto cujas atividades A, B, C e D tenham duração igual a cinco dias, julgue os itens a seguir.

A atividade B é finalizada antes da atividade A.

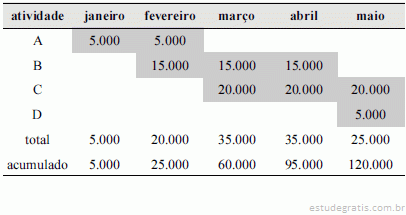

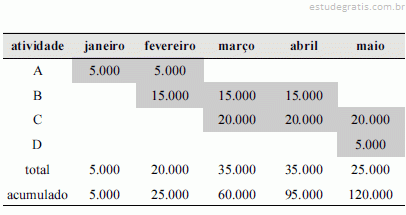

Considerando a tabela acima, que apresenta o cronograma físico-financeiro de uma obra cujas atividades são indicadas pelas letras A, B, C e D, e que os valores apresentados nessa tabela sejam dados em reais, julgue os próximos itens, relativos a acompanhamento e controle de obras.

O custo final da obra será de R$ 120.000,00.

Considerando a tabela acima, que apresenta o cronograma físico-financeiro de uma obra cujas atividades são indicadas pelas letras A, B, C e D, e que os valores apresentados nessa tabela sejam dados em reais, julgue os próximos itens, relativos a acompanhamento e controle de obras.

No mês de março, o custo orçado dos serviços estimados (COSE) é de R$ 60.000,00.

Considerando a tabela acima, que apresenta o cronograma físico-financeiro de uma obra cujas atividades são indicadas pelas letras A, B, C e D, e que os valores apresentados nessa tabela sejam dados em reais, julgue os próximos itens, relativos a acompanhamento e controle de obras.

Se a realização da atividade B atrasar um mês, o custo real dos serviços realizados (CRSR) em fevereiro será de R$ 10.000,00.
