Julgue os itens a seguir, com base na comparação dos conceitos de maturidade propostos pelo COBIT, versão 4.1, e com o CMMI, versão 1.2.

Tanto no modelo COBIT quanto na representação contínua do CMMI, há seis níveis de maturidade em uma escala pontuada desde não-existente (0) a otimizado (5).

Julgue os itens a seguir, com base na comparação dos conceitos de maturidade propostos pelo COBIT, versão 4.1, e com o CMMI, versão 1.2.

Uma diferença entre os níveis de maturidade do COBIT e do CMMI é que o modelo do Software Engeneering Institute (SEI) é voltado para os processos de gerenciamento de TI, enquanto o modelo do IT Governance Institute (ITGI) é orientado para os princípios de engenharia de produtos de software.

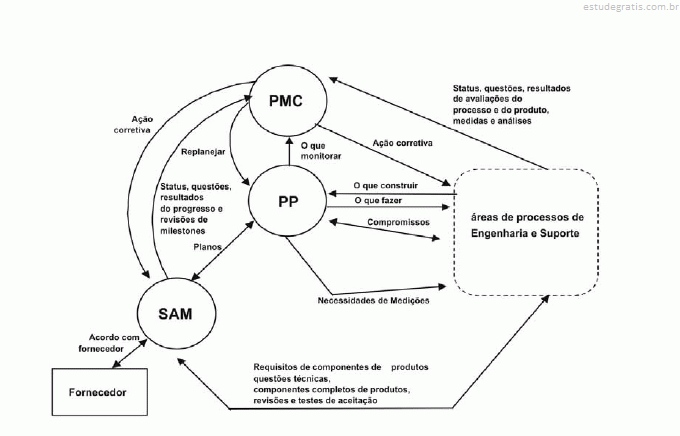

A figura acima apresenta as interações entre as áreas de processos básicos do gerenciamento de projetos, segundo o CMMI. Nessa figura, PP representa o planejamento do projeto, PMC, o monitoramento e controle do projeto e SAM, o gerenciamento de acordos com fornecedores. Tendo como referência essa figura, julgue os próximos itens.

SAM é a área de processo que trata da necessidade de o projeto adquirir eficientemente as partes do trabalho produzidas por fornecedores. Um acordo com o fornecedor é estabelecido e mantido, e as revisões e testes de aceitação são executados no componente do produto produzido pelo fornecedor.

A figura acima apresenta as interações entre as áreas de processos básicos do gerenciamento de projetos, segundo o CMMI. Nessa figura, PP representa o planejamento do projeto, PMC, o monitoramento e controle do projeto e SAM, o gerenciamento de acordos com fornecedores. Tendo como referência essa figura, julgue os próximos itens.

No processo PMC, são previstas atividades de envolvimento adequado dos stakeholders, a obtenção dos compromissos com o plano e a manutenção do plano.

A figura acima apresenta as interações entre as áreas de processos básicos do gerenciamento de projetos, segundo o CMMI. Nessa figura, PP representa o planejamento do projeto, PMC, o monitoramento e controle do projeto e SAM, o gerenciamento de acordos com fornecedores. Tendo como referência essa figura, julgue os próximos itens.

O desenvolvimento do plano de projeto cobre avaliações de processos, avaliações de produtos, gerenciamento de configurações e medições e análises. O plano do projeto define o nível apropriado de monitoramento do projeto, a frequência das revisões de progresso e as medidas utilizadas para monitorar o progresso.
