Um arquiteto, que deixou de exercer suas atividades técnicas e interrompeu seu registro no Conselho de Arquitetura e Urbanismo (CAU) por tempo indeterminado, contratou outro arquiteto, com registro profissional no CAU de outro estado da Federação, para elaborar um projeto de edificação de cinco pavimentos. No contrato do projetista estava previsto, além do projeto arquitetônico, o projeto estrutural em concreto armado.

Considerando essa situação hipotética, julgue os itens seguintes, de acordo com a legislação profissional vigente.

O fato de haver conflito de campo de atuação do arquiteto para elaborar o projeto estrutural com normas de outro conselho profissional impedirá que esse arquiteto elabore o referido projeto até que haja resolução conjunta dos dois conselhos.

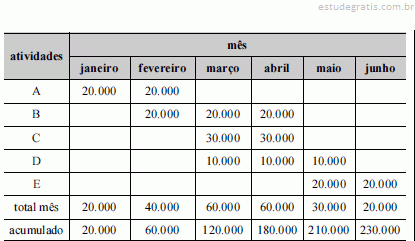

A partir da tabela acima, que mostra o cronograma físico-financeiro, em reais, de uma obra hipotética, com duração prevista para seis meses, julgue os itens subsecutivos.

A distribuição das atividades no cronograma permite inferir que a atividade D é uma atividade crítica.

A partir da tabela acima, que mostra o cronograma físico-financeiro, em reais, de uma obra hipotética, com duração prevista para seis meses, julgue os itens subsecutivos.

Se, em abril, o boletim de medição da obra registrar R$ 60.000,00 de serviços executados, apenas esse fato e o cronograma não permitirão concluir que a obra esteja em dia com o cronograma de execução na data da medição.

A partir da tabela acima, que mostra o cronograma físico-financeiro, em reais, de uma obra hipotética, com duração prevista para seis meses, julgue os itens subsecutivos.

O valor orçado da obra é de R$ 230.000,00.

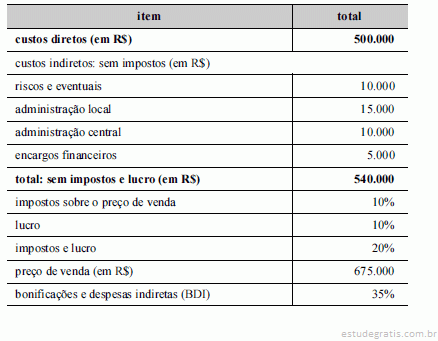

Considerando a tabela acima, que ilustra a composição de bonificações e despesas indiretas (BDI) de uma obra hipotética, julgue os próximos itens.

Se os pagamentos forem realizados somente após cada medição, os encargos financeiros representarão os custos oriundos da defasagem entre receitas e despesas no fluxo de caixa da obra.
